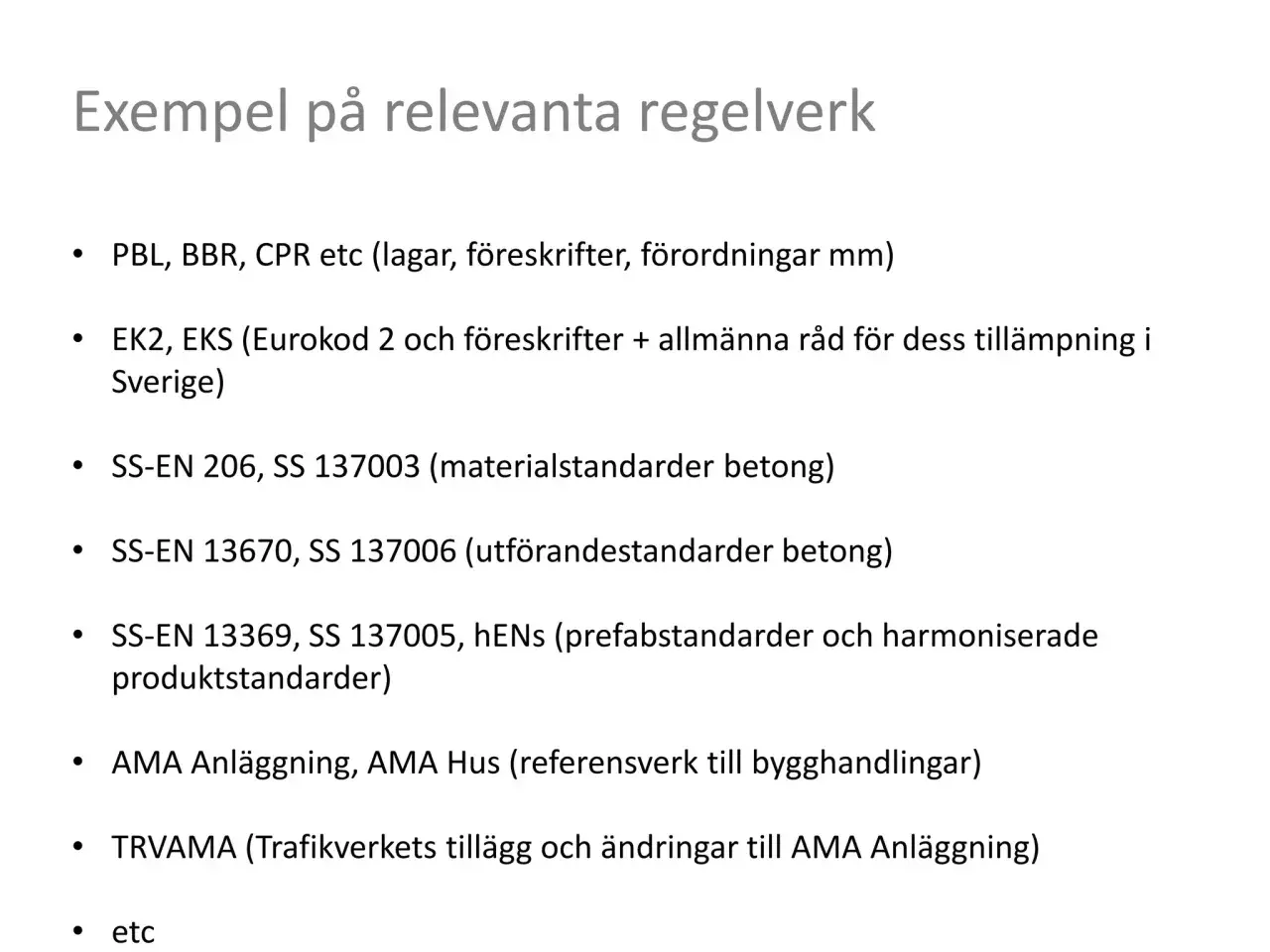

Exempel på relevanta regelverk, inklusive SS-EN 13670 för utförande av betongkonstruktioner.

Innehållsförteckning

SS-EN 13670 styr hur betongkonstruktioner faktiskt byggs, inte bara hur de ritas upp på papper. För mig är den viktigaste poängen enkel: ss-en 13670 är inte en genväg till lov, men den är ofta skillnaden mellan en genomarbetad kontrollplan och en som bara ser bra ut på papper. Här går jag igenom vad standarden omfattar, hur den hänger ihop med svenska byggregler och tillstånd, och vad du behöver ha på plats innan första gjutningen.

Det här behöver du få koll på först

  • SS-EN 13670 handlar om utförandet av betongkonstruktioner, medan dimensioneringen ligger i Eurokod 2.
  • I Sverige kompletteras standarden av SS 137006, som lägger till svenska krav, råd och anvisningar där det behövs.
  • Bygglov, startbesked och slutbesked styrs av PBL-processen, men kontrollplanen bör spegla de kritiska momenten i betongarbetet.
  • Standarden använder tre utförandeklasser, där kraven är högst i klass 3 och lägst i klass 1.
  • De vanligaste felen gäller armering, täckskikt, härdning, avvikelser och för vag dokumentation.
  • Rätt planering minskar omgjutningar, spill och onödiga stopp, vilket också gör logistik och materialhantering enklare.

Vad SS-EN 13670 faktiskt reglerar i ett betongprojekt

Det är lätt att blanda ihop konstruktionens dimensionering med dess utförande, men det är två olika saker. Eurokod 2 svarar på frågan om konstruktionen bär, medan SS-EN 13670 svarar på hur arbetet ska utföras så att det som projekterats verkligen blir byggt på rätt sätt. I praktiken omfattar det sådant som form, armering, gjutning, komprimering, efterbehandling, toleranser, kontroll och dokumentation.

Del av processen Vad som styr den Vad det betyder i praktiken
Bygglov och startbesked PBL och byggnadsnämndens handläggning Om du får börja och vilka handlingar som ska vara inlämnade
Dimensionering Eurokod 2 Hur stark, styv och beständig konstruktionen ska vara
Utförande av betong SS-EN 13670 och svensk tillämpning Hur arbetet ska genomföras, kontrolleras och dokumenteras
Slutbesked PBL-processen och kontrollplanen Om byggherren kan visa att kraven faktiskt är uppfyllda

I Sverige kompletteras standarden av SS 137006, som enligt SIS lägger till svenska krav, råd och anvisningar där den europeiska standarden lämnar utrymme. Det är viktigt, eftersom många projekt annars blir för generella: man tror att standarden i sig löser allt, men i verkligheten måste den översättas till just din konstruktion, din arbetsplats och dina kontrollpunkter. Nästa steg är därför att se hur den tekniska delen hänger ihop med tillståndsprocessen.

Så hänger den ihop med bygglov, startbesked och kontrollplan

En vanlig missuppfattning är att en standard skulle fungera som ett tillstånd. Så är det inte. Bygglov, anmälan och startbesked hör till myndighetsprocessen, medan standarden är ett tekniskt verktyg för att visa att projektet kan uppfylla kraven. Boverket betonar att kontrollplanen ska ange vilka kontroller som ska göras, vem som gör dem och hur de utförs, och att startbesked krävs innan arbetet får börja.
Steg Vad myndigheten tittar på Hur SS-EN 13670 hjälper dig
Lov eller anmälan Om åtgärden kan prövas enligt reglerna Tekniska handlingar visar att lösningen är genomtänkt
Startbesked Om åtgärden antas uppfylla kraven Kontrollplanen kan byggas kring kritiska utförandemoment
Utförande Om arbetet följer beslut och kontrollplan Standarden ger struktur för egenkontroller och avvikelser
Slutbesked Om kraven är uppfyllda och dokumenterade Protokoll, intyg och kontrollrapporter blir lättare att samla ihop

För betongprojekt är det här extra viktigt eftersom många fel inte syns direkt. Ett felaktigt täckskikt, en förskjuten armering eller en bristande härdning märks ofta först senare, när det redan är dyrt att rätta till. Därför bör kontrollplanen inte vara allmänt hållen, utan kopplas till just de moment där kvaliteten faktiskt avgörs. När den kopplingen sitter blir det också mycket lättare att välja rätt utförandenivå.

Utförandeklasserna styr hur hårt du måste hålla i processen

Standarden delar in utförandet i tre utförandeklasser, och kraven är högst i klass 3 och lägst i klass 1. Det är inte en skala för att göra projektet “svårt” eller “enkelt”, utan ett sätt att anpassa kontrollnivån efter hur kritisk konstruktionen är. Boverket anger också att utförandeklasser kan väljas utifrån säkerhetsklass, vilket i praktiken betyder att mer känsliga konstruktioner normalt kräver mer noggrann styrning och dokumentation.

Utförandeklass Vad den signalerar Praktisk konsekvens
Klass 1 Lägre kontrollnivå och enklare förutsättningar Fungerar för mindre kritiska delar, men kräver fortfarande tydliga egenkontroller
Klass 2 Normal kontrollnivå i många byggprojekt Behöver strukturerad planering, dokumentation och tydliga ansvar
Klass 3 Hög kontrollnivå för mer kritiska delar Ställer högre krav på kompetens, spårbarhet, toleranser och samordning

Det viktiga är att inte övertolka klasserna som ren byråkrati. Jag brukar se dem som ett sätt att undvika både överkontroll och underkontroll. En för låg nivå ger falsk trygghet, medan en för hög nivå i fel del av projektet bara skapar administration. Rätt valt blir utförandeklassen en praktisk styrsignal för hela arbetsplatsen, från armeringsmottagning till eftervård. Då blir nästa fråga vad som faktiskt ska stå i kontrollplanen.

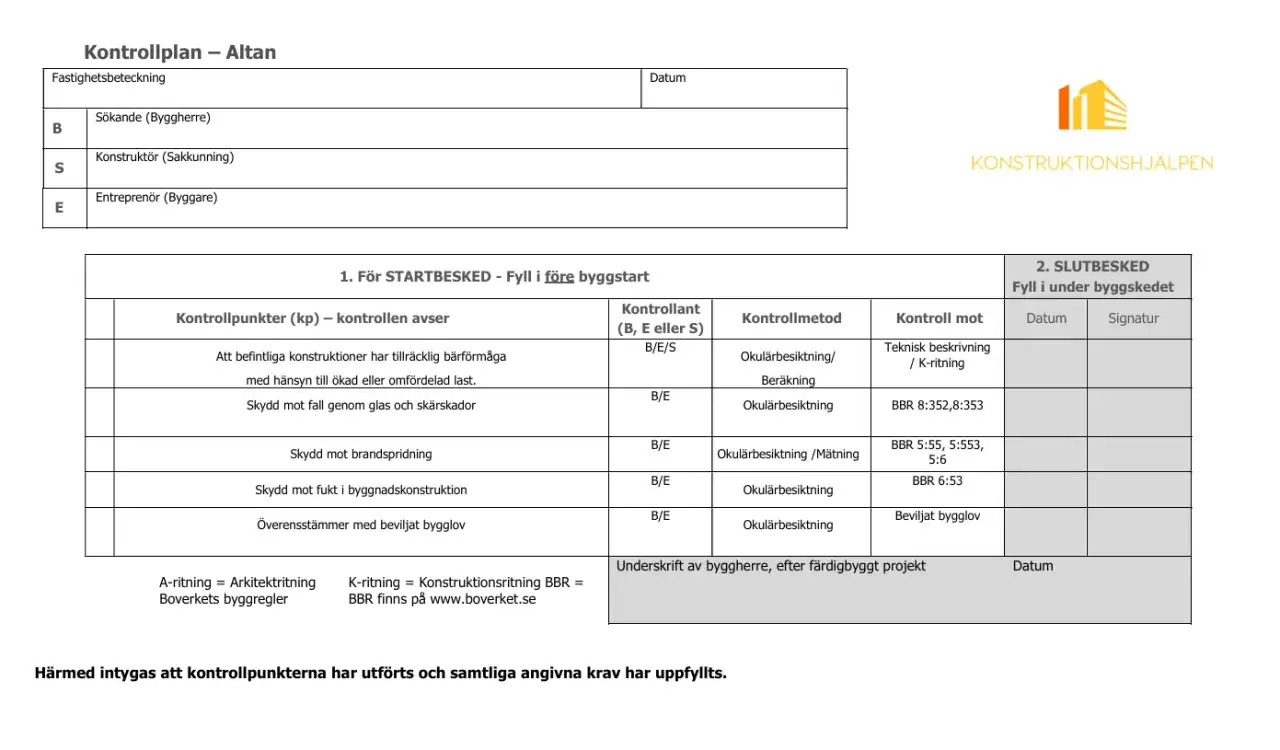

Kontrollplan för altan, med kontrollpunkter som bärförmåga, fallskydd, brandspridning och fuktskydd, enligt ss-en 13670.

Så bygger du en kontrollplan som faktiskt fungerar i verkligheten

En bra kontrollplan är inte en lista med generella formuleringar. Den ska vara så konkret att platschefen, entreprenören och eventuella kontrollfunktioner vet exakt vad som ska kontrolleras, när det ska ske och vad som händer om något avviker. Det gäller särskilt i betongarbeten, där kvaliteten ofta avgörs innan och under gjutningen, inte efteråt.

Kontroller som brukar göra störst skillnad

  • Armeringsplacering, så att täckskikt och överlapp blir rätt redan innan gjutning.
  • Form och stämpning, eftersom formstabilitet påverkar geometri, säkerhet och ytkvalitet.
  • Betongleverans och mottagning, så att rätt produkt, rätt konsistens och rätt tidpunkt används.
  • Gjutning och komprimering, eftersom luftfickor och svaga zoner annars blir svåra att rätta till.
  • Eftervård och härdning, som minskar sprickbildning och hjälper konstruktionen att få rätt beständighet.
  • Avvikelsehantering, så att ändringar inte försvinner mellan arbetsplatsen och dokumentationen.

Läs också: Konsoliderad BBR - vad som gäller och när du ska läsa den

Dokument som ofta saknas när det väl blir skarpt läge

  • Kontrollpunkter med tydligt ansvar.
  • Signerade egenkontroller före gjutning.
  • Protokoll från mottagning av betong.
  • Foto eller annan dokumentation av armering och ingjutningsgods.
  • Beslut eller godkännanden för avvikelser.
  • Underlag för slutbesked, samlat utan att behöva letas fram i efterhand.

Jag brukar också rekommendera att man lägger in logistikfrågor i samma tänk. Restbetong, spill, emballage och formmaterial ska ha en plan, annars blir de ofta både ett kvalitetsproblem och ett avfallsproblem. När kontrollplanen är konkret blir det mycket lättare att följa den, och då visar sig nästa vanliga svaghet tydligt: de fel som uppstår när standarden tolkas för grovt.

De vanligaste misstagen när man tolkar standarden för grovt

Det är sällan standarden som är problemet. Problemen uppstår när den används för slarvigt, för allmänt eller för sent i processen. Här är de misstag jag ser oftast:

  1. Man blandar ihop design och utförande. Konstruktören har räknat fram bärförmågan, men arbetslaget måste fortfarande bygga enligt rätt utförandenivå.
  2. Man skriver för vaga kontroller. Formuleringar som “kontrolleras enligt gällande standard” säger nästan ingenting på plats.
  3. Man missar avvikelser i tid. Om något ändras under gjutning eller montage måste det fångas direkt, annars blir dokumentationen värdelös.
  4. Man underskattar väder och härdning. Kyla, värme och vind påverkar betongen mer än många tror, särskilt i exponerade lägen.
  5. Man antar att alla underentreprenörer tolkar kraven likadant. Det gör de sällan. Ju mer kritisk konstruktionen är, desto tydligare måste du vara.

Det här leder ofta till samma följdproblem: omgjutningar, förseningar, onödigt spill och diskussioner om ansvar i efterhand. Den bästa motåtgärden är inte fler dokument, utan bättre förberedelse före första momentet på plats. Det för mig till den arbetsgång jag själv skulle använda i ett svenskt projekt.

En arbetsgång jag skulle använda i ett svenskt projekt

Om jag skulle sätta upp ett betongprojekt från noll, skulle jag börja med att låsa tre saker: rätt utförandeklass, en realistisk kontrollplan och en tydlig ansvarskedja. Därefter skulle jag se till att den tekniska handlingen, arbetsberedningen och logistiken pekar åt samma håll.

  1. Identifiera vilka delar av konstruktionen som är mest kritiska.
  2. Välj utförandeklass utifrån säkerhetsnivå och faktisk risk.
  3. Översätt kraven till kontrollpunkter som går att genomföra på plats.
  4. Bestäm vem som kontrollerar vad, och när det ska dokumenteras.
  5. Säkerställ att avvikelser kan godkännas eller stoppas utan att arbetet tappar kontroll.
  6. Planera leveranser, lagring, restmaterial och bortforsling samtidigt som gjutningen planeras.
  7. Samla underlag för slutbesked redan under produktionen, inte först i slutet.
Roll Det viktigaste ansvaret Vanlig fallgrop
Beställare Ställa rätt krav och kräva spårbar dokumentation Accepterar för enkla formuleringar i entreprenaden
Entreprenör Följa metod, kontrollpunkter och avvikelsehantering Låter platsens tempo styra kvaliteten
Kontrollfunktion Se till att planen faktiskt går att följa Godkänner en plan som ser bra ut men inte fungerar praktiskt

Den här ordningen gör att standarden blir ett arbetsverktyg i stället för en efterhandskontroll. Och när den används så blir även bygglovs- och tillståndsdelen enklare att hantera, eftersom dokumentationen redan finns där den behövs. Det är också därför jag tycker att den största nyttan ofta ligger i förarbetet, inte i själva gjutdagen.

Det jag skulle säkra innan första gjutningen

Om jag bara fick säkra tre saker innan första gjutningen, skulle det vara utförandeklass, kontrollplan och ansvarskedja. När de tre är tydliga blir det mycket lättare att hantera resten av projektet utan stress, missförstånd och onödiga avvikelser.

Jag skulle också planera för det som ofta glöms bort i hållbara projekt: restbetong, emballage, formspill och transporter. Den som gör platslogistiken enkel brukar också få färre kvalitetsproblem och mindre avfall. I just den meningen är SS-EN 13670 mest värdefull när den används som ett praktiskt arbetssätt, inte som en formalitet i pärmen.

Vanliga frågor

Eurokod 2 styr dimensioneringen, alltså hur stark och beständig konstruktionen ska vara. SS-EN 13670 styr utförandet - hur form, armering, gjutning, komprimering, efterbehandling, toleranser, kontroll och dokumentation ska hanteras så att det som ritats också byggs rätt.

SS-EN 13670 är inte ett tillstånd. Bygglov, anmälan och startbesked hör till PBL-processen, medan standarden är ett tekniskt verktyg som hjälper dig att visa att projektet kan uppfylla kraven. Kontrollplanen bör därför spegla de kritiska momenten i betongarbetet, och dokumentationen blir viktig för slutbeskedet.

Standarden delar in utförandet i tre klasser, där klass 1 har lägst kontrollnivå och klass 3 högst. Ju mer kritisk konstruktionen är, desto mer noggrann styrning, spårbarhet och dokumentation behövs. Boverket anger också att klasser kan väljas utifrån säkerhetsklass.

Den bör vara konkret nog att visa vad som ska kontrolleras, när det ska göras och vem som ansvarar. Artikeln lyfter särskilt armeringsplacering, form och stämpning, betongmottagning, gjutning och komprimering, eftervård och härdning samt tydlig avvikelsehantering. Dessutom bör signerade egenkontroller, foton och protokoll finnas samlade för slutbeskedet.
