Boverkets klimatdatabas är relevant så fort ett byggprojekt behöver en klimatdeklaration och inte bara ett bygglov. I den här artikeln går jag igenom vad databasen faktiskt innehåller, hur den används i klimatberäkningen och var gränsen går mellan klimatkrav, bygglov och slutbesked. Du får också en praktisk genomgång av undantag, vanliga misstag och när generiska data räcker bättre än produktspecifika underlag.
Det här avgör om databasen blir ett stöd eller ett hinder i projektet
- Databasen används främst för klimatdeklarationer, inte som en del av bygglovsprövningen.
- Om du använder generiska klimatdata måste de komma från rätt version av databasen.
- För byggprodukter är datan konservativt satt, ungefär 25 procent över genomsnittet.
- Vissa byggnader är undantagna, bland annat små projekt under 100 m² och byggnader med tidsbegränsat bygglov för högst två år.
- Slutbeskedet kräver att klimatdeklarationen har lämnats in och bekräftats av myndigheten när kravet gäller.
Vad klimatdatabasen faktiskt är
Jag brukar se den som ett referenslager för klimatberäkningar i byggskedet. Databasen innehåller generiska klimatdata för byggprodukter och även data för energi, bränslen och transport, så att byggherren kan räkna på klimatpåverkan utan att varje produkt måste ha ett eget produktspecifikt underlag. Den är gjord för svenska förhållanden och finns både på svenska och engelska.
Det viktiga är att skilja mellan två nivåer: generiska data, som används när du inte har bättre underlag, och specifika klimatdata, oftast från en EPD, alltså en miljövarudeklaration för en viss produkt. För byggprodukter är de generiska värdena konservativt satta, ungefär 25 procent högre än genomsnittet, medan energi- och bränslevärdena inte har samma påslag.
Databasen uppdateras årligen eller vid behov, vilket gör versionskontroll viktig redan tidigt i projektet. I praktiken betyder det att den inte är ett designverktyg eller ett bygglovsverktyg, utan ett beräkningsstöd för klimatdeklarationen. Nästa fråga blir därför inte bara vad databasen är, utan när den faktiskt måste användas.
När ditt projekt omfattas av kraven
Det här är den punkt många blandar ihop med bygglov. Bygglov avgör om du får bygga enligt plan- och bygglagen, PBL, men klimatdeklarationen handlar om den klimatpåverkan som ska redovisas innan slutbesked. Om kravet gäller behöver byggherren lämna in deklarationen, och bekräftelsen ska sedan visas för byggnadsnämnden för att slutbesked ska kunna ges.
Som tumregel träffar kravet nya byggnader som uppförs, men det finns tydliga undantag. Jag skulle därför alltid kontrollera två saker tidigt: om byggnaden över huvud taget omfattas och om projektet har någon egenskap som flyttar det utanför regelverket.
| Situation | Följer kravet? | Varför det spelar roll |
|---|---|---|
| Nya flerbostadshus, småhus som byggs av företag, lokaler och andra vanliga projekt | Ja, normalt | Det är här klimatdeklarationen oftast behöver planeras in redan i upphandlingen |
| Tidsbegränsat bygglov för högst två år | Nej | Undantaget gäller bara om byggnaden verkligen ska användas kortvarigt |
| Byggnad som inte kräver bygglov enligt 9 kap. 6, 7 eller 9 § PBL | Nej | Det räcker inte att projektet är litet eller enkelt, lovsituationen måste vara rätt |
| Industri- eller verkstadsbyggnad | Nej | Vanligt undantag i verksamhetsprojekt |
| Ekonomibyggnad för jord- eller skogsbruk | Nej | Gäller även när byggnaden är stor och tekniskt avancerad |
| Bruttoarea högst 100 m² | Nej | Små projekt faller ofta utanför kravet |
| Byggnad för totalförsvaret eller Sveriges säkerhet | Nej | Undantaget skyddar känsliga anläggningar |
| Privatperson utanför näringsverksamhet | Nej | Viktigt vid privat småhusbyggande |
| Vissa statliga byggherrar | Nej | Det finns särskilda undantag för statliga aktörer |
Det här är också skälet till att klimatfrågan inte bör hamna sist i projektet. Om du väntar till slutskedet blir det lätt panik över saknade produktdata, fel versionsnummer eller otillräcklig dokumentation mellan entreprenör och beställare. Nästa steg är därför att titta på själva arbetsflödet, så att beräkningen går att använda i praktiken.

Så använder jag databasen i en klimatdeklaration
I ett riktigt projekt brukar processen se ut så här. Först samlar jag in mängder och produktval, sedan kopplar jag varje byggprodukt till rätt klimatdata och till sist kontrollerar jag att versionen av databasen är konsekvent genom hela beräkningen. Boverket anger att endast klimatdata från samma version får användas i en och samma deklaration, och den senaste versionen jag ser i myndighetens material är 02.07.000, publicerad den 21 januari 2026.
- Identifiera byggdelarna. Klimatdeklarationen omfattar klimatskärmen, alltså ytterväggar, tak, fönster och andra delar som skiljer inne från ute, samt byggnadens samtliga bärande konstruktionsdelar och innerväggar.
- Välj datatyp. Har du specifika klimatdata från en produkt eller leverantör använder du dem. Saknas de, använder du generiska värden ur databasen.

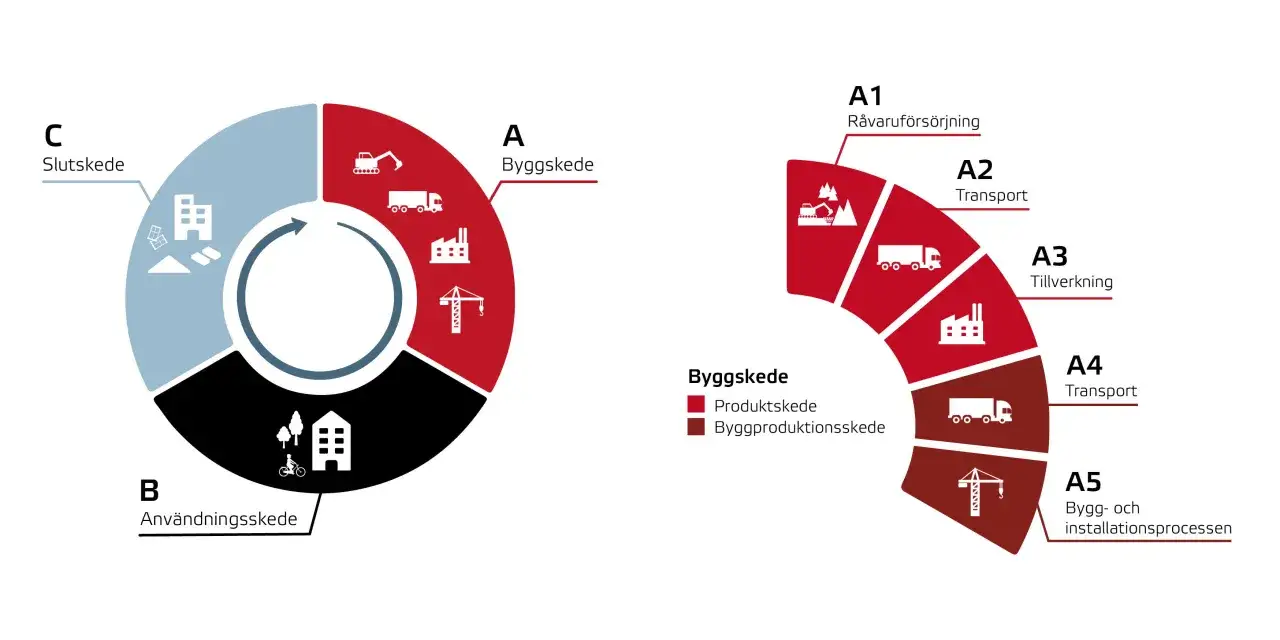

- Håll koll på modulerna. A1-A3 gäller produkternas tillverkning, A4 transporten till byggarbetsplatsen och A5 det som sker på plats. För transport ska generiska data användas, och specifika EPD-data får inte ersätta dem.
- Dokumentera energi, bränsle och spill. Om projektets egna uppgifter inte räcker finns stöd i databasen för energi, bränslen och byggspill i byggskedet.
- Kontrollera enheter och omräkning. Om databasen anger kg när din mängd ligger i m² eller m³ måste omräkningen stämma med den faktiska produkten. En egen densitet eller omräkningsfaktor kan användas, men den ska gå att verifiera.
- Lås versionen. Om projektet sträcker sig över en uppdatering måste du fortfarande hålla dig till en och samma databasversion i deklarationen.
För större projekt är det också värt att veta att innehållet kan hämtas som öppen data via API i JSON och XML. Det gör databasen användbar i kalkylverktyg och BIM-modeller, alltså digitala byggmodeller, och Boverket anger att man ska ange myndigheten och klimatdatabasen som källa om man återanvänder materialet. I mindre projekt räcker det ofta med webbgränssnittet, men principen är densamma: rätt produkt, rätt modul, rätt version.
Misstagen som oftast försenar slutbeskedet
Det jag ser oftast är inte att folk räknar helt fel, utan att de räknar med rätt ambition men fel disciplin. Klimatdeklarationen faller sällan på stora teorifel, utan på sådant som versionsbyte, otydliga produktdata eller försvunnen dokumentation mellan entreprenör och beställare.
- Man blandar bygglov och klimatkrav. Ett godkänt bygglov betyder inte att klimatdeklarationen är klar.
- Man väntar för länge med produktdata. Då hinner leverantörer bytas ut och materialvalen justeras, vilket gör beräkningen svår att låsa.
- Man blandar versioner av databasen. Den fällan är vanlig i projekt som pågår över flera månader.
- Man utgår från fel mängdenhet. En kg-siffra som egentligen ska räknas om från m² eller m³ kan ge onödiga avvikelser.
- Man saknar spårbarhet för egen densitet eller omräkningsfaktor. Om du använder en egen faktor måste den kunna verifieras om tillsynen frågar efter underlaget.
- Man tror att all EPD-information kan användas överallt. Det stämmer inte för alla moduler, särskilt inte när regelverket kräver generiska värden för transport eller andra delar av byggskedet.
Min praktiska regel är enkel: om en uppgift ska användas i slutbeskedet ska den vara lika enkel att förklara som att räkna på. Om du själv behöver två möten för att reda ut var en siffra kom ifrån, kommer någon annan också att fastna där. Därifrån är steget kort till frågan om generiska eller specifika data ger bäst resultat i just ditt projekt.
När generiska data räcker och när EPD är smartare
Generiska data är bra när du vill komma igång snabbt, när du saknar leverantörsunderlag eller när du arbetar i ett tidigt skede där materialvalen fortfarande är öppna. EPD blir intressant när du vill redovisa en mer exakt klimatpåverkan och samtidigt belöna ett bättre produktval i kalkylen.
| Val | Styrka | Svaghet | När jag väljer det |
|---|---|---|---|
| Generiska data | Snabbt, jämförbart och alltid tillgängligt i databasen | Konservativt satt, ungefär 25 procent över genomsnittet för byggprodukter | Tidiga skeden, preliminära beräkningar och när leverantörsdata saknas |
| Specifika klimatdata från EPD | Mer träffsäkert och ofta lägre klimatpåverkan om produkten verkligen är bättre | Kräver mer dokumentation och att underlaget håller för kontroll | När materialvalet är låst eller när du vill styra mot lägre utsläpp i upphandling |
Jag brukar också tänka så här: generiska data är ett bra golv, inte ett mål. De hjälper dig att få en fungerande deklaration, men de belönar inte den som faktiskt valt bättre produkter. Om projektet har tydliga klimatmål är det därför klokt att redan i upphandlingen kräva produktdata som går att använda i beräkningen.
Det jag skulle säkra redan före första beställningen
Om jag fick leda ett projekt där klimatdeklarationen verkligen måste bli friktionsfri, skulle jag säkra tre saker direkt: vilken byggnadstyp som omfattas, vilken version av databasen som ska användas och vilka produkter som behöver leverantörsspecifika underlag. Det låter enkelt, men det är just de tre punkterna som avgör om klimatfrågan blir en ordnad del av projektstyrningen eller ett hinder i slutet.
För den som arbetar med bygglov, tillstånd och logistiken runt återbruk är poängen tydlig: klimatdatabasen är inte en separat sidofråga. Den påverkar inköp, tidsplan, dokumentation och slutbesked, och den fungerar bäst när den får vara med från början. Då blir den ett verktyg som stöttar projektet i stället för att bromsa det.
