Boverkets konstruktionsregler styr hur bärande delar i en byggnad ska dimensioneras, kontrolleras och dokumenteras. För den som planerar nybyggnad, tillbyggnad eller en mer omfattande ändring är det här inte en sidofråga, utan en del av själva genomförandet. I den här genomgången reder jag ut vad reglerna betyder i praktiken 2026, hur de hänger ihop med bygglov och startbesked, och vilka handlingar som brukar krävas för att projektet inte ska fastna i onödiga omtag.
Det viktigaste du behöver ha koll på
- De äldre EKS-reglerna kunde användas under övergången, men den möjligheten upphörde den 1 juli 2026.
- För nya ärenden är det de nya föreskrifterna om bärförmåga, stadga och beständighet som ska vara utgångspunkten.
- Bygglov och konstruktion är inte samma prövning, och startbeskedet är grinden innan arbetet får börja.
- Kontrollplan, konstruktionsdokumentation och kontroll under projektering och utförande är det som visar att projektet håller ihop.
- Vid ändring av befintliga byggnader kan kraven ibland anpassas, men bara när säkerheten fortfarande blir godtagbar.
Vad reglerna faktiskt styr i ett byggprojekt
Jag brukar förklara det så här: reglerna handlar inte om vad som är snyggt eller vanligt, utan om att byggnaden ska bära, stå stadigt och hålla över tid. Det omfattar laster från egen vikt, snö, vind och användning, men också deformationer, sprickor och materialens livslängd. Det är alltså ett miniminät som ska fånga upp det mesta som annars visar sig först när något redan gått fel.
- Bärförmåga betyder att stommen ska tåla lasterna utan att rasa.
- Stadga handlar om att konstruktionen inte får bli instabil eller röra sig för mycket.
- Beständighet betyder att material och skydd ska fungera under avsedd livslängd, även när fukt, korrosion, frost och slitage påverkar.
Det här låter självklart, men jag ser ofta att projekt blandar ihop tekniska egenskapskrav med arkitektur, budget eller kommunens förväntningar. De är olika saker. Nästa fråga blir därför inte bara vad reglerna säger, utan vad som faktiskt gäller i dag och varför gamla vägledningar kan vara missvisande.
Det som gäller 2026 och varför EKS inte längre räcker
Den stora förändringen är att den gamla EKS-ramen inte längre är den rätta utgångspunkten för nya ärenden. De nya byggreglerna trädde i kraft under 2025, och övergångsperioden där äldre regler kunde användas avslutades den 1 juli 2026. För nya projekt är det därför de nu gällande föreskrifterna om bärförmåga, stadga och beständighet som ska styra arbetet.
Det betyder inte att allt tänk kring dimensionering har kastats ut. Tvärtom används eurokoderna med svenska nationella bilagor fortfarande som dimensioneringssystem, men de ligger nu i ett nytt regelverk och med nya hänvisningar. Jag tycker att det här är viktigare än många tror, eftersom äldre guider och mallar fortfarande cirkulerar i branschen och lätt skapar falsk trygghet.
| Fråga | Tidigare ordning | Nu i 2026 | Praktisk följd |
|---|---|---|---|
| Vilket regelpaket styr? | EKS och äldre vägledning | Nya föreskrifter om bärförmåga, stadga och beständighet | Kontrollera alltid att handlingar och checklistor bygger på rätt version |
| Kan eurokoder användas? | Ja | Ja, som dimensioneringssystem med svenska nationella bilagor | Beräkningar behöver fortfarande spårbar metodik |
| Kan gamla guider användas rakt av? | Ibland | Inte utan datumkontroll | Gamla exempel kan vara pedagogiska men får inte styra ett nytt ärende blint |
Poängen är enkel: en äldre PDF kan fortfarande förklara principerna, men den får inte vara din juridiska karta i ett projekt som startar nu. Med det på plats blir nästa steg att se hur reglerna möter kommunen, för det är där många missförstånd uppstår.

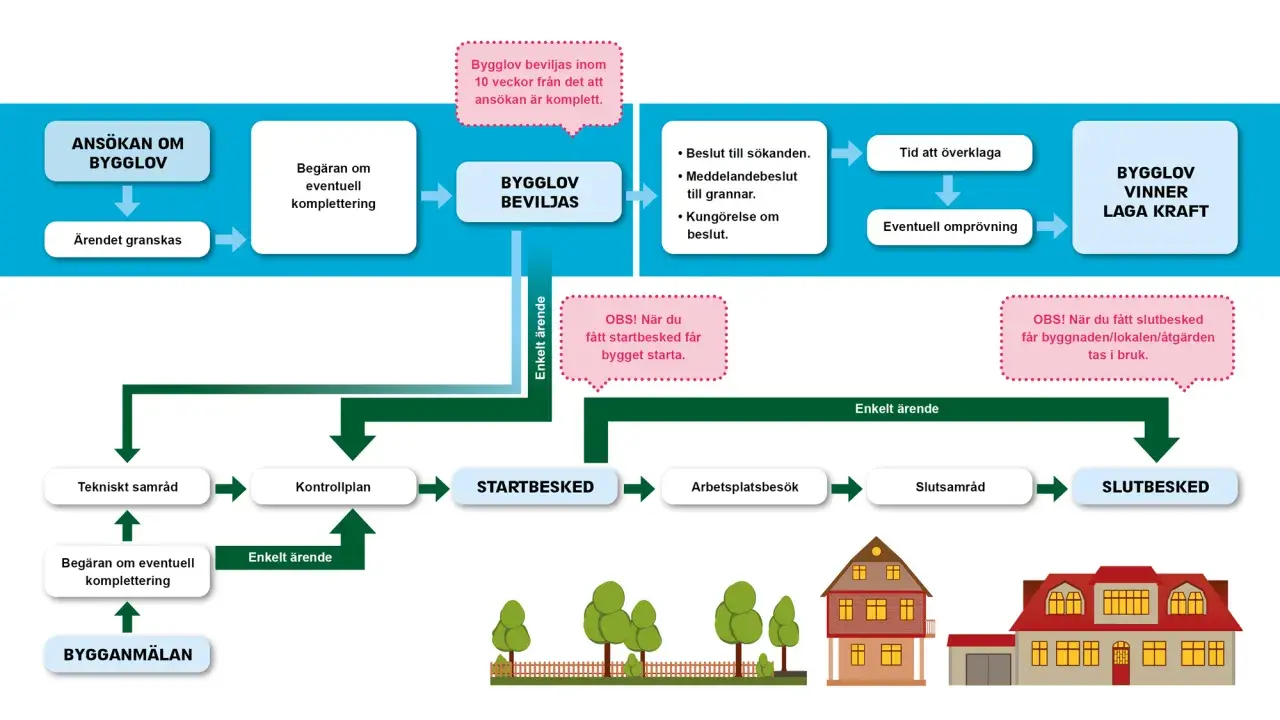

Hur reglerna kopplas till bygglov, startbesked och kontrollplan
Det vanligaste missförståndet är att bygglov skulle innebära att konstruktionen redan är godkänd. Så fungerar det inte. Bygglovet prövar i första hand om åtgärden får göras enligt plan- och bygglagens regler, medan startbeskedet är det som låter dig börja bygga. För tekniken är kontrollplanen och det tekniska samrådet mycket viktigare än själva lovbeslutet.
| Del | Vad det gör | Vad du behöver ha klart |
|---|---|---|
| Bygglov | Prövar om åtgärden är lovpliktig och förenlig med detaljplan och andra krav | Situationsplan, ritningar och rätt formell ansökan |
| Tekniskt samråd | Kommunen går igenom kontrollplan, handlingar och risker | Preliminär kontrollplan, konstruktionsunderlag och eventuella sakkunnigutlåtanden |
| Startbesked | Ger rätt att börja arbetet | Godkänd kontrollplan och tillräckliga handlingar som visar att kraven kan antas uppfyllas |
Kontrollplanen är inte en formalitet. Den ska vara objektspecifik och bygga på de kritiska moment som faktiskt kan fallera i just ditt projekt. I praktiken betyder det att man ska tänka risk först och papper sen, inte tvärtom. Det är också därför byggnadsnämnden går igenom kontrollplanen vid tekniskt samråd och varför startbeskedet bara ges när underlaget räcker.
- Ta fram konstruktionsunderlag som visar lastvägar, säkerhetsnivå och valda dimensioneringsprinciper.
- Identifiera de kritiska momenten, till exempel öppning i bärande vägg, ny taklast eller grundläggning i osäkra markförhållanden.
- Synka underlaget med kontrollplanen så att rätt saker kontrolleras i rätt skede.
- Se till att handlingarna räcker för startbesked innan arbetet på plats startar.
När den tekniska processen är tydlig blir nästa fråga vad som faktiskt ska ligga i handlingarna, eftersom det är där många projekt vinner eller förlorar tid.

Det som måste dokumenteras när du räknar och bygger
Här blir reglerna konkreta på riktigt. En konstruktionsdokumentation ska ge en överblick över förutsättningarna för dimensioneringen, bärverkets verkningssätt, livslängd, valda skyddsåtgärder och vilket regelverk som har använts. För lov- eller anmälningspliktiga åtgärder är det inte ett "bra att ha"-dokument, utan en del av beviskedjan för att projektet faktiskt håller.
- Förutsättningar för dimensionering, inklusive geotekniska antaganden och bärande system.
- Bärverkets verkningssätt, alltså hur lasterna leds genom konstruktionen.
- Åtgärder mot olyckshändelser, till exempel hur man begränsar oproportionerligt stora skador.
- Avsedd livslängd och hur den ska uppnås genom material, skydd och underhåll.
- Gällande regelverk och vilket dimensioneringssystem som har använts.
Det finns undantag. Byggnader på högst 50 m2 som är avsedda för tillfälligt vistelse behöver inte den dokumentationen, och vid ändring kan den utelämnas om den är obehövlig. Men i ett hållbarhetsdrivet projekt, särskilt när återbrukade komponenter ska in i en bärande lösning, brukar jag utgå från att dokumentationen snarare blir viktigare än mindre viktig. Ju mer du återanvänder, desto större behov av spårbarhet.
Som Boverket beskriver ska kontrollen dessutom ske både under projektering och utförande. Under projekteringen ska man kontrollera att förutsättningar, metoder och beräkningar är relevanta och redovisade i handlingarna. Under utförandet ska man kontrollera att arbetet följer handlingarna, och att byggprodukter och material verkligen har de egenskaper som antagits. För byggprodukter med förhandsbedömda egenskaper kan kontrollen ibland förenklas, men den försvinner inte.
Det här är särskilt viktigt i projekt med återbrukat material. Balkar, tegel eller trädelar kan mycket väl vara rätt väg ur ett hållbarhetsperspektiv, men de måste ändå in i en spårbar kedja där egenskaper, märkning och dokumentation går att verifiera. Annars blir den hållbara ambitionen snabbare ett problem än en fördel.
När den tekniska spårbarheten finns på plats blir det lättare att hantera ombyggnad, där kravnivån ibland får anpassas utan att säkerheten släpps för långt.
När en ändring kan anpassas utan att tappa säkerhet
Vid ändring av en befintlig byggnad är utgångspunkten densamma som vid nybyggnad: den ändrade delen ska uppfylla kraven. Samtidigt finns en viktig realitet i äldre hus, kulturmiljöer och ombyggnader med begränsad budget. Säkerhetsnivån får anpassas om det fortfarande blir godtagbart och om det behövs för varsamhet, för att undvika förvanskning eller för att kravet annars skulle bli oskäligt i förhållande till nyttan.
- Ändringens omfattning spelar roll. En liten justering är inte samma sak som en total ombyggnad.
- Byggnadens förutsättningar spelar roll. Gamla stommar, svag grund eller oklar dokumentation ändrar riskbilden.
- Varsamhetskravet kan kräva att man bevarar mer av det befintliga.
- Förvanskningsförbudet sätter gränser för hur hårt man kan ingripa i en byggnad med kulturvärde.
- Tekniska skäl kan motivera anpassning när en full uppgradering inte är rimlig eller möjlig.
- Oskälig kostnad i förhållande till nyttan kan också väga in, men det kräver en seriös bedömning, inte en snabb genväg.
I praktiken betyder det att en invändig ombyggnad inte alltid behöver samma åtgärdsnivå som ett helt nytt hus, men att varje avsteg måste motiveras. Om du till exempel öppnar en bärande vägg, lägger på solceller på ett tak eller gör en större planlösningsändring, ska du räkna på hur lasten och lastvägen förändras. Jag hade inte släppt igenom ett sådant projekt utan en tydlig riskbedömning, särskilt inte om huset redan har osäkerheter i stomme eller grundläggning.
Det leder rakt in i de vanligaste felen jag ser i hållbara ombyggnader, och där finns det ofta mer att vinna än många tror.
Vanliga misstag jag ser i hållbara ombyggnader
Det är sällan ett enda stort misstag som ställer till det. Ofta är det flera små saker som tillsammans gör att projektet drar ut på tiden eller måste kompletteras. I min erfarenhet är det nästan alltid billigare att lägga extra tid på underlaget än att försöka rädda ett halvfärdigt bygge med bristande verifiering.
| Misstag | Vad det leder till | Bättre väg |
|---|---|---|
| Man behandlar bygglov som ett konstruktionsintyg | Projektet startar utan att bärande frågor är tillräckligt utredda | Separera lovprövning från teknisk verifiering och startbesked |
| Gamla beräkningar används utan att laster och förutsättningar uppdateras | Fel dimensionering eller onödiga förstärkningar | Räkna om med aktuella laster, markförhållanden och användning |
| Återbrukat material saknar spårbar dokumentation | Det blir svårt att visa att egenskaperna räcker | Säkra märkning, provning, bedömning och dokumentation innan infällning i stomme |
| Kontrollplanen blir generell i stället för objektspecifik | Kommunen får ett underlag som inte fångar riskerna | Bygg kontrollplanen runt projektets kritiska moment |
| Dimensioneringskontroll glöms bort i säkerhetsklass 2 eller 3 | Verifieringen blir ofullständig | Lägg in oberoende kontroll tidigt och planera den i projekteringen |
| Mottagningskontroll av produkter hoppas över | Fel material kommer in på plats utan att upptäckas | Kontrollera egenskaper och dokumentation när produkterna tas emot |
Om jag skulle välja en enda sak att undvika, så är det att blanda ihop god intention med god verifiering. Hållbar återvinning i byggandet fungerar bäst när materialflödet är lika ordnat som ritningarna. Annars blir logistiken vackrare på papper än i verkligheten.
Det sista jag skulle säkra innan första spadtaget är att projektets teknik, tillstånd och dokumentation faktiskt pekar åt samma håll. När de tre bitarna stämmer överens brukar resten bli mycket lättare att driva, också i projekt där återbruk, varsamhet och hög teknisk nivå ska samsas i samma byggnad.
Det jag skulle säkra innan första spadtaget
Min korta checklista är enkel: kontrollera först om åtgärden är nybyggnad eller ändring, därefter vilken regelversion som faktiskt gäller, och till sist om handlingarna räcker för startbesked. När det är gjort kan du lägga mer kraft på utformning, materialval och logistik utan att riskera att grunden i projektet är fel från början.
- Är ärendet nytt, ändrat eller bara reparerat?
- Vilken regelversion styr handlingarna och vem har ansvar för dimensioneringen?
- Finns kontrollplan och konstruktionsdokumentation i rätt nivå?
- Är säkerhetsklass, lastantaganden och materialspårbarhet tydliga?
- Har du bedömt om ändringen kräver anpassning, riskbedömning eller kompletterande utredning?
Om du vill ha en enkel tumregel använder jag den här: börja aldrig med det estetiska, börja med lastvägen. När du vet hur lasterna ska tas ner genom konstruktionen, vad som måste kontrolleras och vilka handlingar kommunen kommer att efterfråga, blir resten av projektet betydligt lugnare. Det är ofta där de bästa hållbara lösningarna också uppstår.
