En byggsanktionsavgift blir snabbt dyr när ett byggprojekt drar i väg innan rätt besked finns på plats. Det gäller inte bara nya hus, utan också tillbyggnader, fasadändringar, ändrad användning och fall där en byggnad tas i bruk för tidigt. Här går jag igenom hur avgiften fungerar, när den kan sänkas, hur den räknas ut i 2026 och vad som är smartast att göra om du redan har hamnat fel.
Det här behöver du ha koll på innan du bygger
- Bygglov räcker inte alltid. För många åtgärder krävs också startbesked innan du får börja.
- Avgiften kan komma även om misstaget var oavsiktligt. Avsaknad av uppsåt stoppar inte i sig sanktionen.
- Prisbasbeloppet för 2026 är 59 200 kronor. Det gör att små procentsatser snabbt blir stora belopp.
- Har du bygglov eller har du gjort anmälan när arbetet startar kan avgiften ofta halveras.
- Rättelse hjälper bara i rätt tid. När frågan väl tagits upp till överläggning är den möjligheten normalt borta.
- Du ska få chans att yttra dig innan beslutet. Betalning sker normalt inom två månader efter delgivning.

Varför bygglov inte räcker hela vägen

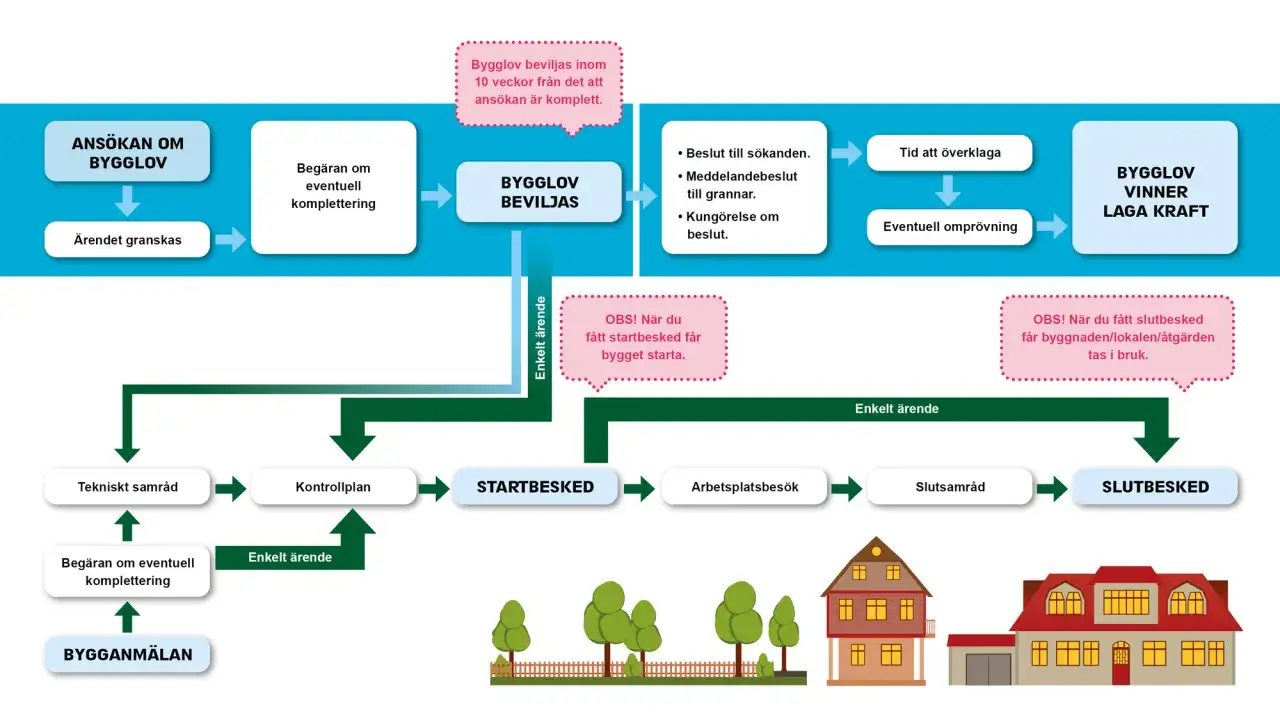

Jag brukar dela upp byggprocessen i tre lås. Bygglovet säger att åtgärden kan vara tillåten, startbeskedet säger att du får börja och slutbeskedet säger att byggnaden får tas i bruk. Det är i glappet mellan de här stegen som avgiften ofta uppstår.
Tre steg som ofta blandas ihop
Det vanligaste missförståndet är att man tror att bygglov automatiskt betyder grönt ljus för maskiner, entreprenör och leveranser. Så är det inte. Du kan ha ett giltigt lov och ändå få en byggsanktionsavgift om du påbörjar arbetet innan startbeskedet finns för just den åtgärden.
I ombyggnader, återbruk och varsam renovering ser jag samma mönster om och om igen: man vill hålla tempot uppe, men tillståndskedjan är inte färdig. Då blir juridiken plötsligt en kostnadsfråga, inte bara en formfråga.
Missförståndet som kostar mest
Det dyraste antagandet är att en ansökan eller en muntlig signal från kommunen räcker. Det gör den inte. Det är det skriftliga beskedet som gäller, och för många åtgärder är det startbeskedet som avgör om du får börja eller inte. Bygglov utan startbesked är därför inte samma sak som byggklar mark.
När man väl ser den uppdelningen blir det lättare att planera projektet rätt, och då blir nästa fråga naturlig: när tas avgiften faktiskt ut, och när kan den ändå sänkas eller falla bort?
När avgiften tas ut och när den kan sänkas
Avgiften ska tas ut när en lov- eller anmälningspliktig åtgärd har påbörjats utan startbesked, eller när en byggnad tas i bruk innan slutbesked. Den kan också bli aktuell om du börjar med bara en del av åtgärden för tidigt. Det spelar ingen roll om misstaget var avsiktligt eller inte.
- Nybyggnad eller tillbyggnad startar innan startbesked.
- Fasadändring, ändrad användning eller annan lovpliktig ändring påbörjas för tidigt.
- Rivning eller markåtgärd utförs innan rätt besked finns.
- Byggnaden tas i bruk innan slutbesked.
När avgiften halveras
Boverket är tydligt här: om du hade bygglov för åtgärden, eller hade fullgjort anmälningsplikten, när du faktiskt började, ska avgiften normalt sättas ned till hälften. Det är en viktig skillnad. Det räcker alltså inte att du "nästan var klar" med ansökan, men om den relevanta lov- eller anmälningsdelen faktiskt var på plats när arbetet startade, ska halvering övervägas.Läs också: Konsoliderad BBR - vad som gäller och när du ska läsa den
När den kan falla bort helt
Det finns också snävare situationer där avgift inte ska tas ut. Rättelse kan stoppa avgiften om den görs innan frågan om sanktion eller ingripande har tagits upp till överläggning vid nämndens sammanträde. Det finns också en oskälighetsventil, till exempel vid sjukdom eller när något oförutsebart inträffat som du inte kunnat påverka. I praktiken är det här ingen fribiljett, utan en ganska begränsad undantagsregel.
Det gör att nästa steg blir ganska konkret: hur räknas beloppet egentligen ut, och varför kan en till synes liten åtgärd bli så dyr?
Så räknas beloppen i 2026
Skatteverket har fastställt prisbasbeloppet till 59 200 kronor för 2026, och många byggsanktionsavgifter bygger på det måttet. Formeln är ofta ett grundbelopp i prisbasbelopp plus ett tillägg per kvadratmeter. Det betyder att både typ av åtgärd och yta spelar roll. Jag tycker att just det här är viktigt att förstå, eftersom många underskattar hur snabbt beloppet växer när kvadratmetrarna läggs på.
| Situation | Formel 2026 | Exempel | Praktisk effekt |
|---|---|---|---|
| Nybyggnad av en- eller tvåbostadshus utan startbesked | 1,5 prisbasbelopp + 0,005 prisbasbelopp per m² | 88 800 kr + 296 kr/m². Vid 120 m² blir det 124 320 kr. | En tidig start kan bli dyr redan innan huset står klart. |
| Tillbyggnad av en- eller tvåbostadshus utan startbesked | 0,5 prisbasbelopp + 0,005 prisbasbelopp per m² | 29 600 kr + 296 kr/m². Vid 20 m² blir det 35 520 kr. | Även en mindre tillbyggnad kan ge en kännbar avgift. |
| Fasadändring av en- eller tvåbostadshus utan startbesked | 0,125 prisbasbelopp + 0,0005 prisbasbelopp per m² | 7 400 kr + 29,6 kr/m². Vid 20 m² blir det 7 992 kr. | Mindre åtgärder är billigare, men de är långt ifrån gratis. |
Det är också viktigt att skilja på boarea, bruttoarea och sanktionsarea. Sanktionsarea är den yta som används i just sanktionsregeln, och den kan därför skilja sig från den yta du själv har räknat med i projektet. Det är en detalj som ofta avgör om kalkylen hamnar rätt eller fel.
När siffrorna väl är på plats blir nästa fråga mer praktisk: vilka misstag ser jag oftast i verkliga projekt, särskilt där man renoverar, bygger om eller återbrukar en äldre byggnad?
De vanligaste misstagen jag ser i renoveringar och återbruk
I ombyggnader och projekt där man vill återbruka material eller dela upp arbetet i etapper ser jag samma problem om och om igen: tidplanen får styra mer än tillståndskedjan. Det är begripligt, men det är också där avgiften brukar smyga sig in.
- Man blandar ihop underhåll och lovpliktig ändring. Att byta ut något gammalt är inte automatiskt samma sak som att underhålla.
- Man startar bara "lite grann". Även en del av åtgärden kan vara tillräcklig för att utlösa avgiften.
- Man tror att ansökan i sig räcker. Ett inskickat ärende är inte ett startbesked.
- Man tar byggnaden i bruk för tidigt. Inflyttning, drift eller användning innan slutbesked är ett klassiskt fel.
- Man räknar fel på ytan. Om sanktionsarean blir fel blir hela avgiften fel.
För mig är det här mindre en juridisk detalj och mer en projektstyrningsfråga. Den som håller ordning på lov, startbesked och slutbesked sparar ofta mer pengar än den som jagar snabbast möjliga byggstart.
Nästa steg är därför inte att gissa, utan att bygga in kontrollen redan innan första spadtaget.
Så minskar du risken innan första spadtaget
När jag tittar på projekt som håller budget brukar de ha en sak gemensamt: någon har kontrollerat beskedskedjan i lugn och ro innan maskinerna rullar. Det låter självklart, men det är just där många småhusprojekt och renoveringar tappar kontrollen.
- Kontrollera om åtgärden kräver bygglov, anmälan eller båda.
- Vänta in skriftligt startbesked för just den del som ska utföras.
- Låt inte entreprenören börja med rivning, schakt eller grundarbete innan beskedet är klart.
- Spara beslut, datum, ritningar och foton som visar vad som gällde när arbetet startade.
- Om projektet ändras, stäm av igen innan du byter metod, omfattning eller användning.
Min egen tumregel är enkel: ingen fysisk start utan klart besked för den åtgärd som faktiskt ska göras. Det gäller särskilt när du arbetar med äldre hus, där gränsen mellan varsam ombyggnad och lovpliktig ändring lätt blir suddig. Där kan en bra kontroll i början vara skillnaden mellan ett smidigt projekt och en onödigt dyr överraskning.
Om du redan har fått ett förslag eller beslut om avgift är nästa steg att läsa det som en kontrollista, inte som ett facit.
Om beslutet redan är på väg, kontrollera det här först
Om kommunen redan har börjat hantera ärendet behöver du fokusera på de delar som faktiskt kan förändra utfallet. Jag brukar börja med följande punkter:
- Vilken överträdelse anges exakt i beslutet?
- Stämmer datumet för start, användning och eventuellt slutbesked?
- Har kommunen räknat rätt typ av åtgärd och rätt sanktionsarea?
- Fanns bygglov eller anmälan när arbetet startade, så att halvering kan vara aktuell?
- Har rättelse skett i tid, alltså innan frågan togs upp till överläggning?
- Är rätt person utpekad som avgiftsskyldig?
Du ska också få möjlighet att yttra dig innan beslutet fattas, och när beslutet väl har delgetts är normal betalningstid två månader om inte kommunen har satt en senare dag. Den praktiska lärdomen är ganska rak: dokumentera tidigt, fråga kommunen innan du börjar och behandla aldrig bygglov som en generell startsignal. Det är den sortens ordning som gör störst skillnad när tid, pengar och tillstånd ska fungera samtidigt.
