Boverkets kunskapsbank om bygglov, anmälan och startbesked

Johannes Lindgren 19 juni 2026

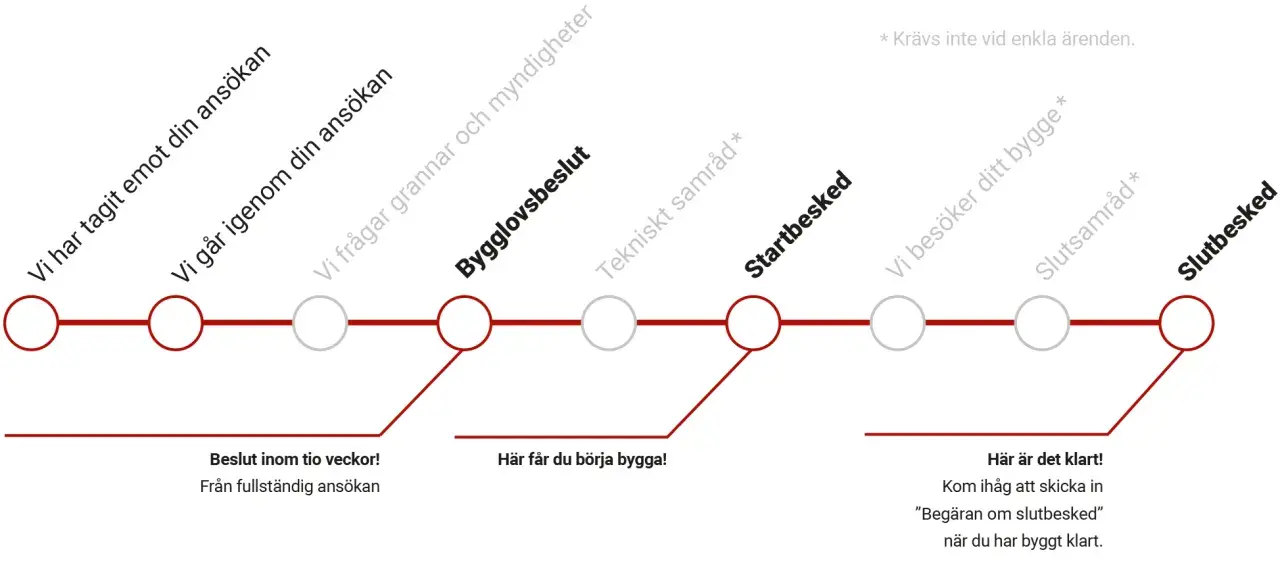

En tidslinje för bygglovsprocessen, från ansökan till slutbesked. Boverkets kunskapsbank ger vägledning genom stegen.

Innehållsförteckning

Boverkets kunskapsbank är mest användbar när ett byggprojekt går från idé till faktisk åtgärd: vad får göras, vad måste anmälas och vad ska invänta startbesked? För den som renoverar, bygger till, ändrar användning eller planerar rivning är skillnaden mellan lov, anmälan och tekniska krav ofta det som avgör både tidsplan och kostnad. Här går jag igenom hur vägledningen är uppbyggd, vilka regler som brukar styra och vad som faktiskt har ändrats under 2026.

Det här får du ut av vägledningen

  • Du ser snabbt om åtgärden sannolikt kräver bygglov, marklov, rivningslov eller anmälan.
  • Du får koll på skillnaden mellan lovfrågan och de tekniska byggreglerna.
  • Du förstår varför detaljplanen är första kontrollpunkten i nästan alla ärenden.
  • Du ser vad som gäller för startbesked, handläggning och normal tidsåtgång.
  • Du får en praktisk bild av vilka delar som har ändrats i regelverket under 2026.

Så är handboken uppbyggd

Jag brukar tänka på handboken som en stor vägkarta snarare än en enda textsamling. Den består av omkring 1 800 webbsidor och är uppdelad i sakområden som planering, lov- och byggprocessen, byggregler och byggprodukter. Det gör den användbar både för kommunala handläggare och för privatpersoner som vill förstå vad som faktiskt gäller innan de beställer ritningar, rivning eller entreprenad.

Det praktiska värdet ligger i att materialet är uppdelat efter den fråga du har just nu. Om du undrar om en åtgärd kräver lov, går du till lovdelen. Om du redan vet att åtgärden får genomföras men behöver förstå hur den ska utföras, söker du i byggreglerna. Och om du vill ha en snabb överblick finns även webbutbildningar som kompletterar vägledningen.

Det är också därför den fungerar bra i projekt där flera delar ska samordnas, till exempel återbruk, selektiv rivning och nybyggnation på samma fastighet. När regelverket är uppdelat blir det lättare att se vad som faktiskt är en lovfråga och vad som i stället är en fråga om utförande, kontroll eller logistik. Nästa steg är därför att reda ut vilka åtgärder som brukar falla inom respektive kategori.

Vilka åtgärder som oftast kräver lov eller anmälan

Här är det lätt att göra fel om man försöker gissa. Jag brukar börja med en enkel uppdelning: lov, marklov, rivningslov eller anmälan. Det låter byråkratiskt, men det sparar tid, eftersom fel spår i början ofta leder till stopp senare.

Ärende Vanlig huvudregel Det som ofta missas
Bygglov Nya byggnader, tillbyggnader, ändrad användning och vissa fasadändringar kräver lov. Undantagen är många och skiljer sig mellan småhus, ekonomibyggnader och detaljplanerade områden.
Marklov Inom detaljplan krävs marklov bland annat för schaktning eller fyllning som ändrar höjdläget mer än 0,5 meter. Även trädfällning, skogsplantering och markåtgärder kan omfattas om planen innehåller skyddsbestämmelser.
Rivningslov Rivning inom detaljplan kan kräva lov. Det gäller även delvis rivning av byggnad, inte bara total rivning.
Anmälan Vissa åtgärder som inte kräver lov kräver ändå anmälan, till exempel vissa rivningsarbeten, konstruktionsändringar och ändringar av tekniska installationer. En anmälningspliktig åtgärd får inte starta innan kommunen har gett startbesked.

Det som gör just denna del viktig är att lov och anmälan inte är utbytbara begrepp. Om åtgärden är lovpliktig lämnar du in en ansökan om lov. Om den är anmälningspliktig lämnar du i stället in en anmälan, men du behöver fortfarande vänta på startbesked. För många renoveringar är det den där mellanvägen som ställer till det: man tror att mindre åtgärder går att börja med direkt, men så är det inte alltid.

Det blir extra tydligt vid ändrad användning. En byggnad kan behöva lov om den tas i anspråk för ett väsentligen annat ändamål, och det gäller även vissa ekonomibyggnader. I vissa fall finns dock undantag, till exempel när en mindre lokal utanför detaljplan och utanför sammanhållen bebyggelse sammanlagt inte överstiger 50,0 m2. Den typen av detaljer är precis vad handboken är till för att reda ut. När du väl vet vilken åtgärd du har framför dig blir nästa fråga var den ligger och vilken plan som styr.

Så skiljer sig prövningen inom och utanför detaljplan

Detaljplanen är ofta den verkliga nyckeln. Många ärenden bedöms helt olika beroende på om fastigheten ligger inom eller utanför detaljplan, och det är här jag ser att folk tappar mest tid i onödan. Man kontrollerar byggnaden, men glömmer marken runt omkring och vad planen faktiskt säger om platsen.

Fråga Inom detaljplan Utanför detaljplan
Bygglovsprövning Nämnden prövar om åtgärden stämmer med detaljplanen och andra relevanta krav i PBL. Prövningen blir mer platsberoende och lokaliseringsfrågan får större betydelse.
Marklov Schaktning eller fyllning över 0,5 meter kan kräva lov, liksom vissa åtgärder som planen särskilt reglerar. Marklov är mer begränsat och kan i vissa fall bara bli aktuellt inom områdesbestämmelser.
Ekonomibyggnad Nybyggnad och tillbyggnad kräver normalt lov. Utanför detaljplan får ekonomibyggnader ofta uppföras eller byggas till utan bygglov.
Fasadändring Kan kräva lov, särskilt på byggnader som inte är småhus eller komplementbyggnader och när fasaden vetter mot allmän plats. Utanför detaljplan är lovplikten ofta snävare, men det finns fortfarande undantag och hänsyn att ta.

Jag skulle alltid börja med detaljplanen innan jag lägger tid på ritningar, offertunderlag eller materialbeställningar. Det gäller särskilt om projektet innehåller schaktning, uppfyllnad, trädfällning eller en ändrad användning av en befintlig byggnad. För återbruksprojekt är det här också avgörande för logiken i demonteringen: om du inte vet när och hur arbetet får starta blir det svårt att planera rivning, sortering och mellanlagring av material på ett effektivt sätt. När den första sorteringen är klar behöver du sedan följa processen utan att missa startbeskedet.

En cykel som visar planprocessen från regionplan till bygglov, en del av boverkets kunskapsbank.

Så använder du vägledningen i ett verkligt byggärende

Det här är den del där handboken blir mest praktisk. Jag brukar dela upp arbetet i fyra frågor: vad är åtgärden, var ligger fastigheten, krävs lov eller anmälan och när får arbetet faktiskt börja? Om du svarar på dem i rätt ordning minskar risken att du både skickar in fel handlingar och förlorar tid på kompletteringar.

Börja med platsen

Ta reda på om fastigheten ligger inom detaljplan eller inte. Det avgör inte allt, men det styr väldigt mycket: lovplikt, markåtgärder, prövningens inriktning och vilka undantag som kan vara aktuella. Om platsen är osäker kan förhandsbesked vara ett klokt första steg, särskilt där markens lämplighet inte är självklar.

Matcha åtgärden mot rätt spår

När platsen är klarläst kopplar du åtgärden till rätt kategori. Bygglov gäller när själva byggandet eller användningen prövas, marklov när marknivåer eller vissa markåtgärder ändras, rivningslov när rivning kräver tillstånd och anmälan när lov inte behövs men kommunen ändå måste pröva åtgärden. Här är det viktigt att inte blanda ihop handläggningsspåret med den tekniska lösningen. En åtgärd kan vara lovfri men ändå anmälningspliktig.

Räkna med handläggning och startbesked

För lov och förhandsbesked ska beslut i normalfallet tas inom 10 veckor. Anmälan ska handläggas skyndsamt, men det finns ingen lika enkel tumregel att luta sig mot. Oavsett vilket spår du hamnar i gäller samma grundprincip: arbetet får inte börja innan startbesked har getts. Och när åtgärden omfattas av lov eller anmälan får byggnaden inte tas i bruk i de delar som omfattas av startbeskedet förrän slutbesked finns, om kommunen inte beslutar något annat.

Läs också: Konsoliderad BBR - vad som gäller och när du ska läsa den

Planera återbruk och rivning samtidigt

För hållbara projekt är detta kanske den viktigaste lärdomen. Om du planerar återbruk av stomdelar, tegel, trä eller inredning behöver lov- och anmälningsprocessen ligga i samma tidslinje som demontering och transporter. Jag hade aldrig lagt en selektiv rivning helt före tillståndsfrågan om projektet är känsligt eller om byggnaden har kulturvärden. Det är mycket enklare att justera ritningar och logistik i förväg än att stoppa en entreprenad mitt i. Det leder naturligt in på de regeländringar som gör att 2026 inte riktigt fungerar som tidigare år.

Det nya regelverket som gäller 2026

2026 är ett år där man verkligen måste skilja på gammalt och nytt. Från och med 1 december 2025 gäller ett nytt regelverk för bygglov, och från och med 1 juli 2026 gäller Boverkets nya byggregler fullt ut för alla nya ärenden. Övergångsperioden där både de äldre reglerna BBR och EKS och de nya byggreglerna kunde användas tog slut den 30 juni 2026.

Det här har två praktiska konsekvenser. För det första har lov- och byggprocessen förändrats i flera delar, så det går inte att utgå från att äldre handläggningsmönster fortfarande är rätt sätt att läsa ärenden på. För det andra måste du vara noga med vilket regelverk som gäller för just ditt ärende. Om du arbetar med ett projekt som startade före skiftet kan äldre vägledning fortfarande vara relevant, medan nya ärenden ska läsas mot det nya systemet. Handboken innehåller både gällande vägledning och äldre material i pdf-format, vilket är användbart när du behöver följa ett ärende över en övergångsperiod.

Jag tycker att den här skiljelinjen mellan lovfrågan och byggreglerna är viktig att hålla fast vid. Lovfrågan avgör om du får göra åtgärden. Byggreglerna styr mer av hur den ska utformas och verifieras. Det är först när de två delarna läses ihop som du får en realistisk bild av vad projektet kräver. Och just där uppstår många av de typiska misstagen.

Vanliga misstag när renoveringen också ska fungera logistiskt

När ett projekt rör återbruk, rivning eller byggnadsvård ser jag samma fel om och om igen. Det är sällan brist på ambition som ställer till det, utan snarare att tillståndsfrågan och logistikfrågan inte har lagts i rätt ordning.

  • Man startar demontering för tidigt. Om åtgärden kräver startbesked ska arbetet inte börja förrän det finns på plats.
  • Man underskattar marklovet. En schaktning eller fyllning på mer än 0,5 meter inom detaljplan kan vara avgörande för hela entreprenaden.
  • Man tror att ändrad användning är en mindre fråga. Att göra om en byggnad till ett annat ändamål kan kräva lov även om ingen vägg flyttas.
  • Man glömmer att fasaden också kan vara lovpliktig. En färgändring eller ändrad taktäckning kan vara mer än en estetisk detalj om byggnaden ligger rätt i planen.
  • Man planerar återbruk utan beslutsmarginal. Om material ska demonteras, märkas, transporteras och lagras behöver tidsplanen tåla att kommunen begär kompletteringar.

Det sista punkten är särskilt viktig för den som arbetar med byggnadsvårdslogistik. Jag brukar säga att återbruk inte bara är en materialfråga, utan också en tillståndsfråga. Ju tidigare du vet vad som kräver lov eller anmälan, desto lättare är det att planera selektiv rivning, sortering, lagring och återmontering utan att projektet blir dyrt av fel skäl. När det är gjort återstår egentligen bara en sak: att använda vägledningen som ett verktyg, inte som en teoriövning.

Det som brukar avgöra om projektet flyter eller stannar

Den största nyttan med vägledningen är inte att den ger ett snabbt ja eller nej. Den hjälper dig att ställa rätt frågor i rätt ordning, och det är ofta där tidsvinsten finns. Om jag bara fick ge ett råd till någon som står inför en renovering, ombyggnad eller mindre rivning skulle det vara detta: börja med platsen, identifiera åtgärden och läs sedan det regelspår som faktiskt styr ärendet.

För de flesta projekt räcker det långt att hålla fast vid tre kontrollpunkter: krävs lov, krävs anmälan och får jag börja nu? När de tre svaren är klara blir det mycket lättare att samordna ritningar, återbruk, entreprenad och avfallshantering på ett sätt som håller hela vägen. Det är just därför handboken är värd att använda tidigt, inte först när kommunen redan har skickat tillbaka ärendet för komplettering.

Om jag skulle sammanfatta arbetssättet i en enda praktisk mening är det att läsa reglerna som ett projektstöd, inte som en formalitet. Då blir både bygglovsprocessen och den hållbara logistiken betydligt enklare att få ihop.

Vanliga frågor

Bygglov gäller när du bygger nytt, bygger till, ändrar användning eller gör vissa fasadändringar. Marklov kan krävas inom detaljplan vid schaktning eller fyllning som ändrar höjdläget mer än 0,5 meter, och rivningslov kan behövas vid rivning inom detaljplan även om det bara gäller en del av byggnaden. Vissa åtgärder är i stället anmälningspliktiga, till exempel vissa konstruktionsändringar och ändringar av tekniska installationer.

Lov innebär att du söker tillstånd för själva åtgärden, medan anmälan används när åtgärden inte kräver lov men kommunen ändå ska pröva den. Det viktiga är att en anmälningspliktig åtgärd inte får starta förrän du har fått startbesked. Artikeln betonar också att lov och anmälan inte är utbytbara spår.

Detaljplanen styr ofta både lovplikten och hur kommunen bedömer ärendet. Inom detaljplan kan markåtgärder, fasadändringar och även vissa rivningar eller ändrad användning hanteras strängare än utanför detaljplan. För projekt som innehåller schaktning, uppfyllnad, trädfällning eller återbruk kan rätt planinformation avgöra hela tidsplanen.

För lov och förhandsbesked ska beslut normalt fattas inom 10 veckor. Anmälan ska handläggas skyndsamt, men utan samma fasta tidsram. Oavsett spår får arbetet inte börja innan startbesked har getts, och de delar som omfattas av startbeskedet får normalt inte tas i bruk förrän slutbesked finns.

Från 1 december 2025 gäller ett nytt regelverk för bygglov, och från 1 juli 2026 gäller Boverkets nya byggregler fullt ut för alla nya ärenden. Övergångsperioden där både BBR och EKS och de nya reglerna kunde användas tog slut den 30 juni 2026. Det betyder att du måste läsa både lovfrågan och byggreglerna mot rätt regelverk för just ditt projekt.
