Det här avgör om ditt projekt går vidare utan onödiga stopp
- Bygglov handlar om själva åtgärdens lämplighet i förhållande till detaljplan, plats och utformning.
- Anmälan behövs ofta när du ändrar bärande konstruktioner, brandskydd eller tekniska installationer.
- Startbesked är det som normalt ger dig grönt ljus att börja, även när lovet redan är klart.
- Marklov och rivningslov glöms lätt bort, men kan vara avgörande vid schaktning, fyllning eller rivning.
- Reglerna ändrades i december 2025, så gamla tumregler för lovfria åtgärder kan vara missvisande i 2026.
Vad lagen faktiskt styr i ett byggprojekt
Jag brukar tänka på plan- och bygglagen som ett system för både lokalisering, form och säkerhet. Den prövar inte bara vad du vill göra, utan också var du gör det, hur byggnaden påverkar omgivningen och om projektet uppfyller tekniska krav. Det är därför en till synes enkel ändring kan kräva mer än man först tror.
Tre delar återkommer nästan alltid. Först kommer frågan om åtgärden är lovpliktig eller anmälningspliktig. Sedan kommer prövningen mot detaljplan, områdesbestämmelser och eventuella skyddsintressen. Till sist kommer de tekniska kraven, som handlar om bärighet, brandskydd, ventilation, vatten och avlopp.
Det viktiga för dig som byggherre är att förstå skillnaden mellan lov och genomförande. Ett positivt beslut betyder inte automatiskt att du får sätta igång. Ofta är det först när du har fått startbesked som arbetet faktiskt kan börja. Därifrån blir nästa fråga enkel: vilka tillstånd är det som styr just ditt projekt?
Så skiljer sig bygglov, anmälan, marklov och rivningslov
Det här är den punkt där många blandar ihop begreppen. Jag tycker det blir tydligast om man lägger dem bredvid varandra i stället för att läsa dem som lösa regler.
| Typ av prövning | När den brukar bli aktuell | Vanliga exempel | Det du inte får missa |
|---|---|---|---|
| Bygglov | När åtgärden påverkar byggnadens placering, storlek, användning eller yttre utformning enligt reglerna för området | Ny byggnad, större tillbyggnad, vissa fasadändringar, mur, plank, vissa solanläggningar | Kontrollera detaljplan, gränsavstånd och om området är särskilt värdefullt |
| Anmälan | När åtgärden inte kräver bygglov men ändå påverkar säkerhet eller tekniska system | Ändring av bärande delar, brandskydd, ventilation, vatten och avlopp, hiss, eldstad, rivning över 50 m² | Du kan behöva startbesked även om själva åtgärden inte är bygglovspliktig |
| Marklov | När du ändrar markens höjdläge inom detaljplan eller när planen kräver det | Schaktning för garage, fyllning, terrassering, ändrad tomtnivå | Inom detaljplan gäller lovplikt om höjdläget ändras mer än 0,5 meter |
| Rivningslov | När byggnad eller anläggning ska rivas och området eller objektet omfattas av lovplikt | Rivning inom detaljplan, rivning av särskilt värdefull byggnad utanför detaljplan | Även utanför detaljplan kan rivningslov krävas om byggnaden är särskilt värdefull |
| Startbesked | Efter att kommunen har prövat ärendet och du får börja | Alla lov- och anmälningspliktiga åtgärder | Utan startbesked ska du normalt inte påbörja arbetet |
Min erfarenhet är att startbeskedet är den punkt som flest underskattar. Många tror att lovbeslutet räcker, men i praktiken är det startbeskedet som låser upp projektet. Det är också därför en bra projektordning sparar mer tid än att jaga kompletteringar i efterhand.
Om du vill, kan du ibland söka ett frivilligt lov även när åtgärden egentligen är lovbefriad. Det är särskilt användbart när du vill ha ett skriftligt besked innan du beställer material, entreprenör eller rivning. Nästa steg är därför att förstå hur kommunen faktiskt hanterar ärendet från början till slut.

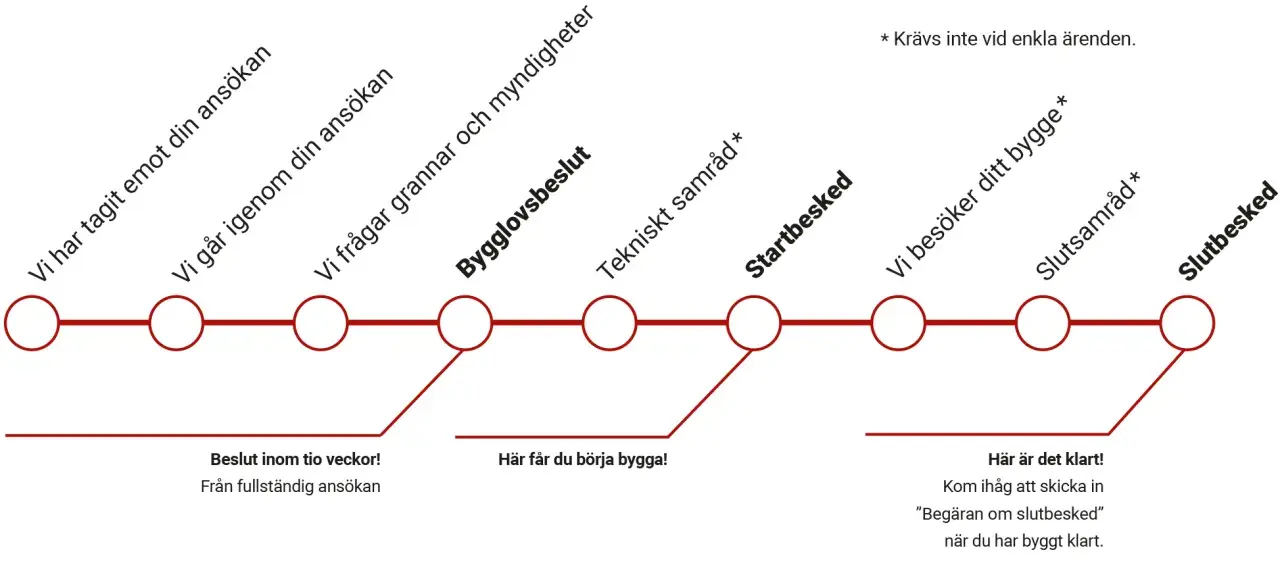

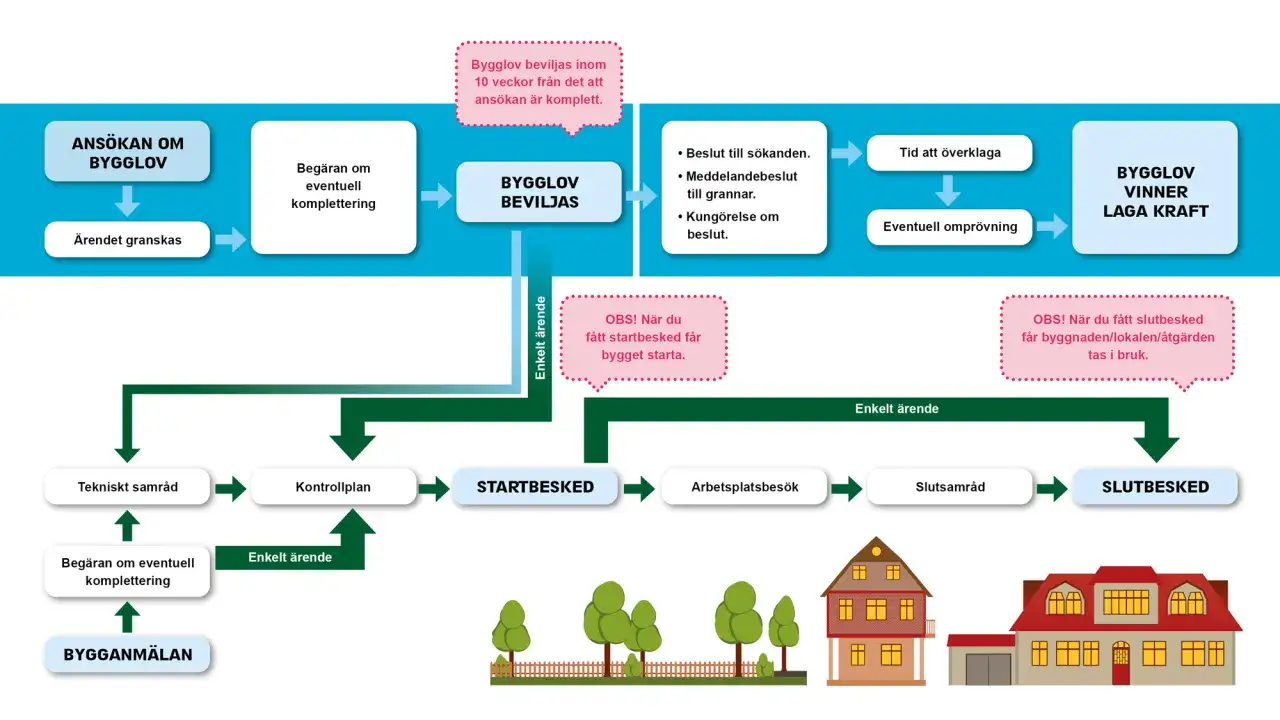

Så går processen från idé till startbesked
Jag brukar dela upp processen i fem steg, eftersom det gör det lättare att se var projektet brukar fastna.
- Kontrollera läget först. Börja med detaljplan, områdesbestämmelser, gränsavstånd och om fastigheten ligger i ett särskilt värdefullt område.
- Avgör rätt spår. Ta ställning till om åtgärden kräver bygglov, anmälan, marklov eller rivningslov. Om du är osäker, utgå inte från gamla tumregler från före 1 december 2025.
- Ta fram rätt underlag. Situationsplan, ritningar, beskrivning av åtgärden och ibland tekniska handlingar måste vara tillräckligt tydliga för att kommunen ska kunna pröva saken.
- Lämna in ansökan eller anmälan. Kommunen prövar ärendet och kan begära kompletteringar. Det är här många tidsförluster uppstår, så jag brukar vara generös med tydlighet redan från början.
- Vänta på startbesked. Först då får du normalt börja. Om du även behöver slutbesked ska åtgärden inte tas i bruk innan det är klart.
Utanför detaljplan kan förhandsbesked vara ett smart första steg om du planerar en ny byggnad eller en större förändring. Då prövas främst om platsen alls är lämplig, innan du lägger pengar på full projektering. Det är ofta billigare att få ett tidigt nej än att upptäcka problemet efter att ritningarna är färdiga.
En detalj som många missar är att vissa kommuner kan hantera flera beslut parallellt, men det betyder inte att allt blir snabbare automatiskt. Om du vill att startbesked ska kunna ges samtidigt som lovet, behöver du normalt skicka in det underlag som krävs. Nästa fråga blir då hur de nya reglerna från 2025 faktiskt ändrade vardagen för små och stora projekt.
Nya reglerna sedan december 2025 som gör gamla tumregler osäkra
Det här är viktigare än många tror i 2026. Regelverket för bygglov ändrades den 1 december 2025, och det påverkar både vad som är lovfritt och när anmälan ändå krävs. Äldre råd om att "det där brukar gå utan lov" är därför mindre pålitliga än de var tidigare.
- Komplementbyggnader och komplementbostadshus kan i vissa fall uppföras utan bygglov upp till 30 m² inom detaljplan och 50 m² utanför detaljplan. Totala "pottar" på tomten är också viktiga, eftersom flera små byggnader tillsammans kan passera gränsen.
- Tillbyggnader kan vara lovfria upp till 30 m² per byggnad i vissa fall, men större tillbyggnader eller sådana som går över taknock kräver bygglov.
- Marklov har blivit tydligare inom detaljplan. Om du ändrar höjdläget mer än 0,5 meter kan lov behövas, även när själva byggnaden är enkel.
- Anmälan kan fortfarande krävas för tekniska installationer även när själva byggnaden eller tillbyggnaden är lovbefriad. Ventilation, vatten och avlopp är typiska exempel.
- Särskilt värdefulla byggnader och områden är en egen riskzon. Där kan lovplikten återkomma även för åtgärder som annars hade varit enklare.
- Grannemedgivande måste i flera fall vara skriftligt när du bygger nära gräns eller järnvägsspår.
Det praktiska rådet är enkelt: använd inte äldre checklistor utan att kontrollera dem mot den nuvarande ordningen. Jag tycker särskilt att gränsfrågorna är värda extra uppmärksamhet, eftersom de ofta avgör om ett projekt blir en snabb handläggning eller en omprojektering. Därifrån är det lätt att se vilka misstag som oftast skapar problem.
Vanliga misstag som kostar tid, pengar och material
Det är sällan själva byggandet som ställer till det först. Ofta är det planeringen. Jag ser särskilt fem återkommande misstag.
- Att tro att lovfritt betyder reglerfritt. Även när bygglov inte krävs ska åtgärden fortfarande passa in och uppfylla tekniska krav.
- Att hoppa över detaljplanen. Den kan styra höjd, placering, användning och ibland utökad lovplikt.
- Att börja för tidigt. Utan startbesked riskerar du stopp, rättelsekrav och onödiga kostnader.
- Att underskatta anmälan. Byten i ventilation, bärande delar eller brandskydd är inte små detaljer i lagens ögon.
- Att planera rivning innan du vet vad som får rivas. Det är en klassisk fälla i projekt där återbruk eller selektiv demontering ska ingå.
Det sista misstaget är extra dyrt. Om du beställer container, maskiner och rivningsteam innan du vet vad som ska sparas, kan du både förlora återbruksvärde och skapa onödiga transporter. Nästa sektion handlar därför om hur jag brukar koppla ihop tillståndsfrågan med hållbar rivning och materiallogistik.
När återbruk och rivning ska planeras tillsammans med tillstånd
På en hållbar arbetsplats vill jag alltid att återbrukstanken kommer före rivningen, inte efter. Det spelar ingen roll hur bra avfallssortering du har om du redan har rivit ner sådant som hade kunnat demonteras, säljas vidare eller användas på nytt.
Läs också: Energideklarationens klasser - vad betyder klass C?
En arbetsordning som brukar fungera
- Gör en enkel inventering av material, byggdelar och installationer som kan demonteras.
- Markera vad som måste vara kvar tills kommunen har gett klartecken eller tills en besiktning är gjord.
- Separera frågor om bärande delar från frågor om ytskikt, så att du inte blandar teknisk ändring med vanlig upprustning.
- Planera för farligt avfall tidigt, särskilt om äldre byggnader kan innehålla ämnen som kräver särskild hantering.
- Matcha containrar, mellanlagring och transporter mot den faktiska demonteringsordningen.
Det här är också den punkt där många projekt blir mer hållbara på riktigt. Inte bara för att avfallsmängden minskar, utan för att det som räddas från rivning faktiskt får ett nytt användningsvärde. Jag ser det som en praktisk förlängning av bygglovsfrågan: samma projekt ska vara både lagligt, tekniskt rimligt och logistiskt genomtänkt. När det fungerar blir nästa steg mycket enklare att hantera.
Det jag skulle kontrollera innan första beställningen
Om jag stod inför ett nytt projekt i dag, skulle jag börja med fem snabba kontroller: ligger fastigheten i detaljplan, kräver åtgärden bygglov eller anmälan, behövs marklov eller rivningslov, krävs skriftligt grannemedgivande och måste jag vänta på startbesked innan något kan börja? Den listan fångar de flesta fel tidigt.
Jag skulle också lägga till en sista kontroll: finns det något i projektet som rör återbruk, rivning eller tekniska installationer som kräver egen tidsplan? Om svaret är ja, ska det in i processen direkt, inte som en eftertanke. Det är ofta där både tid och pengar försvinner först.
Det mest effektiva du kan göra är alltså att läsa reglerna tillsammans med platsen, inte var för sig. När du gör det ser du snabbare om projektet är en enkel anmälan, ett lovärende eller ett arbete som kräver mer förarbete än du först trodde, och då blir resten av byggprocessen betydligt lättare att styra.
